Fasadrenovering för BRF-styrelser: ekonomi och finansiering

En fasadrenovering för en bostadsrättsförening kostar typiskt 600–2 200 kr/m² för puts och 900–2 200 kr/m² för panelbyte, vilket för en medelstor BRF med 1 500 m² fasadyta innebär ett totalbelopp på 1–3,5 miljoner kronor beroende på åtgärdsnivå. Det är ett av de tyngsta besluten en styrelse fattar, och ekonomin bakom det kräver ett genomtänkt beslutsunderlag redan innan ni tar kontakt med en entreprenör.
Tre saker bör styrelsen göra omedelbart:
- Beställ en statusbesiktning av en oberoende teknisk konsult för att fastställa fasadens faktiska skick och prioritera åtgärder.
- Ta fram tre nivåer av åtgärdsförslag (minimiåtgärd, rekommenderat underhåll och fullt program) så att stämman kan fatta ett informerat beslut om ambitionsnivå.
- Planera in en stämmapunkt med beslutsunderlag som inkluderar kostnadsscenario, finansieringsförslag och påverkan på årsavgiften.
Finansieringsvägen beror på föreningens reserver och låneutrymme. De flesta BRF:er kombinerar befintlig underhållsfond med ett fastighetslån, vilket vanligen höjer årsavgiften med ett måttligt belopp per lägenhet och månad beroende på projektets storlek och amorteringstid.
Viktiga insikter
En välplanerad fasadrenovering för en BRF kräver statusbesiktning, tre nivåer av åtgärdsförslag, jämförbara anbud och en finansieringsanalys som visar årsavgiftspåverkan innan stämman fattar beslut.
| Punkt | Detaljer |
|---|---|
| Kostnadsspann per m² | Komplett puts kostar 600–1 800 kr/m², panelbyte 900–2 200 kr/m²; ställning budgeteras separat. |
| Första steg för styrelsen | Beställ statusbesiktning, ta fram tre åtgärdsnivåer och planera stämmapunkt med beslutsunderlag. |
| Finansieringsval och avgiftspåverkan | Lån på 2 mkr med 4 % ränta och 20 år ger ca 410 kr/lgh/mån i höjd årsavgift för 30 lägenheter. |
| Krav på anbud | Begär separat redovisning av material, arbete, ställning och à-priser för ÄTA i varje offert. |
| Brfrapport som beslutsunderlag | Brfrapport analyserar föreningens årsredovisning och visar räntekänslighet och låneutrymme inför projektet. |
Innehållsförteckning
- Vad kostar fasadrenovering för en BRF per åtgärd?
- Hur påverkar finansieringsvalet er årsavgift?
- Hur ser processen ut från besiktning till slutbesiktning?
- Hur gör ni offerterna jämförbara?
- Vilka överraskningar spräcker budgeten och hur undviker ni dem?
- Två konkreta budgetscenarion med effekt på föreningens ekonomi
- Hur integreras fasadprojektet i underhållsplanen och den ekonomiska planen?
- Varför proaktiv planering nästan alltid sparar pengar
- Brfrapport ger er styrelse ett klart beslutsunderlag
- Källor
Vad kostar fasadrenovering för en BRF per åtgärd?
Priset varierar kraftigt beroende på vilken åtgärd som krävs. Att måla om en träfasad är en helt annan investering än att lägga om puts eller byta panel med tilläggsisolering. Tabellen nedan visar typiska prisintervall per m² för de vanligaste åtgärderna.
| Åtgärd | Prisintervall (kr/m²) | Notering |
|---|---|---|
| Fasadtvätt | 35 | Förberedelse inför målning |
| Målning, trä | 200–500 | Inkl. grundning |
| Underhållsmålning, puts/tegel | 160–300 | Ytbehandling utan omputsning |
| Lagning av puts (partiell) | 500–1 000 | Lokala skador |
| Komplett puts | 600–1 800 | Hela fasaden |
| Panelbyte, flerbostadshus | 900–2 200 | Inkl. montering |
| Tilläggsisolering + ny fasad | 1 200–2 200 | Energibesparande |
Ställning tillkommer ofta som en separat post och kan utgöra en betydande andel av totalkostnaden, särskilt för höga byggnader. Budgetera alltid ställning separat och fråga specifikt om den i varje offert.
Vad driver upp kostnaden för en BRF?
Flera faktorer gör att BRF-projekt ofta hamnar i den övre delen av prisintervallet. Balkonger och entrépartier kräver extra ställningsarbete och detaljbehandling. Asbest- eller PCB-sanering, vanligt i fastigheter byggda före 1975, kan lägga till 200–500 kr/m² på berörda ytor. Fasadens höjd och tillgänglighet styr ställningskostnaden direkt.
Tre illustrativa totalscenarios för en BRF med 1 500 m² fasadyta:
- Låg nivå (underhållsmålning + lagning): ca 400–700 kr/m², totalt 600 000–1 050 000 kr
- Mellannivå (komplett puts eller panelbyte): ca 900–1 800 kr/m², totalt 1 350 000–2 700 000 kr
- Hög nivå (panelbyte med tilläggsisolering): ca 1 500–2 400 kr/m², totalt 2 250 000–3 600 000 kr
Proffstips: Begär alltid en offert med separat redovisning av material, arbete, ställning och à-priser för ÄTA-arbeten (ändrings-, tilläggs- och avgående arbeten). En offert som klumpar ihop allt i ett pris är omöjlig att jämföra och svår att följa upp om oförutsedda arbeten tillkommer.
Hur påverkar finansieringsvalet er årsavgift?
Styrelsen har i praktiken fyra finansieringsvägar att välja mellan, och de flesta projekt kombinerar minst två av dem.
- Underhållsfond/reserver: Används för mindre projekt eller som delfinansiering. Fördelen är att inga räntekostnader tillkommer. Nackdelen är att fonden töms och behöver byggas upp igen, vilket kan kräva en höjning av årsavgiften ändå.
- Fastighetslån: Det vanligaste valet för projekt över 1 miljon kronor. Lånet fördelas på föreningens alla lägenheter via årsavgiften. En amorteringstid på 15–25 år håller månadsbelastningen rimlig.
- Tillfällig avgiftshöjning: Fungerar för mindre projekt om föreningen har god ekonomi. Höjningen kan sänkas igen när projektet är betalt.
- Blandfinansiering: Reserver täcker en del, lån täcker resten. Minskar lånebeloppet och därmed räntekostnaden.
Enkel återbetalningskalkyl att visa på stämman
Annuiteten per år uppgår till ungefär 147 000 kr, vilket ger en kostnad per lägenhet och månad i höjd årsavgift som kan uppskattas utifrån lånebeloppet och räntesats.
BRF som juridisk person har begränsade möjligheter till ROT-avdrag: avdraget gäller enbart arbetskostnaden och procentsatsen är lägre än för privatpersoner. Räkna inte med ROT som en avgörande faktor i kalkylen.
Visa båda i stämmans beslutsunderlag. En räntehöjning på 1 procentenhet på ett lån om 2 miljoner kronor innebär ungefär 55–65 kr extra per lägenhet och månad, beroende på amorteringstid. Läs mer om hur räntekänslighet påverkar BRF-ekonomin för att förstå den långsiktiga effekten.*
Hur ser processen ut från besiktning till slutbesiktning?
En fasadrenovering för en BRF tar vanligtvis 9–18 månader från första besiktning till garantihantering. Tabellen nedan visar realistiska tidsspann per fas, baserade på HSB Stockholms erfarenheter av liknande projekt.

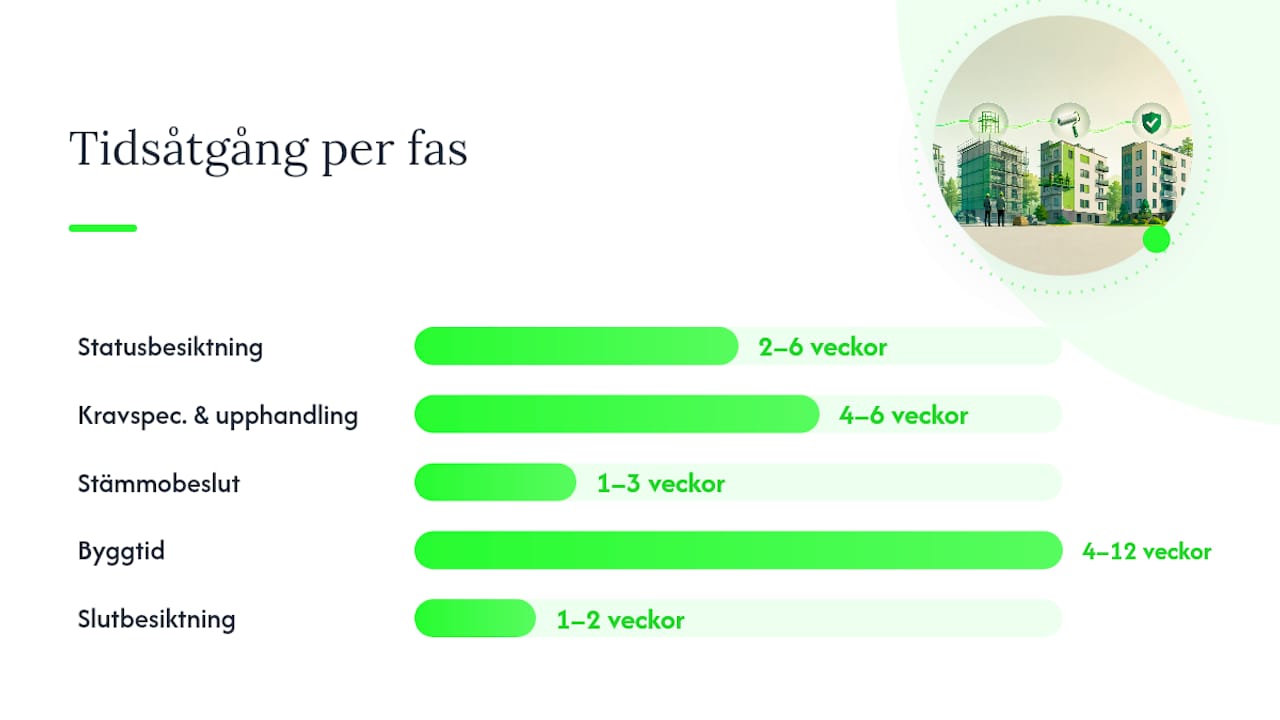

| Fas | Ansvarig | Typisk tidsåtgång |
|---|---|---|
| Statusbesiktning | Teknisk konsult | 2–6 veckor |
| Kravspecifikation och upphandling | Styrelse + konsult | 4–6 veckor |
| Stämmobeslut | Styrelse + stämma | 1–3 veckor |
| Byggtid | Entreprenör | 4–12 veckor |
| Slutbesiktning | Oberoende besiktningsman | 1–2 veckor |
| Garantihantering | Styrelse + konsult | Löpande 2–5 år |

Styrelsen ansvarar för att hålla ihop processen och kommunicera med medlemmarna. En teknisk konsult tar hand om kravspecifikation, upphandling och byggledning. En oberoende besiktningsman bör alltid anlitas för slutbesiktningen, skild från den entreprenör som utfört arbetet.
Inför stämman behöver styrelsen ha följande handlingar klara: statusbesiktningsrapport, tre nivåer av åtgärdsförslag med kostnadsberäkning, minst ett finansieringsförslag med årsavgiftspåverkan, och ett utkast till tidplan. Kommunicera gärna med medlemmarna i god tid, minst ett informationsbrev eller ett digitalt utskick, innan stämman hålls. Överraskningar på stämman skapar motstånd; förberedda medlemmar fattar bättre beslut.
Hur gör ni offerterna jämförbara?
Att jämföra tre anbud som är uppbyggda på olika sätt är nästan omöjligt. Lösningen är att ställa krav på offertens innehåll redan i kravspecifikationen.
Obligatoriska poster i varje anbud:
- Fasadyta per fasad (m²) specificerad separat
- Detaljpostade kostnader: material, arbete och ställning var för sig
- À-priser för ÄTA-arbeten (kr/timme och kr/m² för vanliga tilläggsarbeten)
- Garantitider per åtgärd (material- respektive utförandegaranti)
- Referenser från liknande BRF-projekt de senaste tre åren
- Bevis på F-skattsedel och ansvarsförsäkring
När anbuden är inne, poängsätt dem på minst fem kriterier: pris per m² per åtgärd, tidplan, garantivillkor, referenser och försäkringsskydd. Ett lägre totalpris som saknar specificerade ÄTA-priser är ofta dyrare i slutändan, eftersom tilläggsarbeten faktureras utan förutbestämd prisbas.
Att anlita en teknisk konsult för att göra anbuden jämförbara och avslöja dolda skador tidigt kan spara 20–35 % mot att hantera projektet reaktivt. Det är en av de tydligaste ekonomiska argumenten för extern rådgivning i ett BRF-projekt.
Proffstips: Upphandla aldrig utan en skriftlig kravspecifikation. En kravspec tvingar alla anbudsgivare att prissätta samma arbete, vilket gör jämförelsen faktabaserad i stället för gissningsbaserad. Se vanliga misstag vid fasadupphandling för att undvika de mest kostsamma fallgroparna.
Vilka överraskningar spräcker budgeten och hur undviker ni dem?
Oförutsedda kostnader är regeln snarare än undantaget i fasadprojekt, särskilt i äldre fastigheter. De vanligaste budgetfällorna är:
- Dolda fuktskador bakom puts eller panel som kräver uttorkning och reparation av underliggande konstruktion
- Asbest- eller PCB-sanering i fogmassor, fönsterkitt eller isolering, vanligt i hus byggda 1950–1975
- Ombyggda fönsterslutningar som inte passar ny puts eller panel och kräver anpassningsarbeten
- Extra balkongarbeten som framkommer när ställningen väl är uppe och balkongplattorna inspekteras
Bufferten ska finnas tillgänglig som likvida medel, inte som en post i låneansökan.
Hantera ÄTA-arbeten med ett skriftligt godkännande för varje enskild post innan arbetet påbörjas. Styrelsen bör utse en kontaktperson med mandat att godkänna ÄTA upp till ett visst belopp, exempelvis 50 000 kr, utan att kalla till extra styrelsemöte.
Proffstips: Samordna gärna fönsterbyte, balkongrenoveringar och fasadarbeten till samma projekt medan ställningen är uppe. Ställningskostnaden skalar med höjd och kan utgöra en stor andel av totalen, och att dela den kostnaden på flera åtgärder sänker totalkostnaden per åtgärd markant.
Två konkreta budgetscenarion med effekt på föreningens ekonomi
Nedanstående scenarion bygger på en BRF med 30 lägenheter och 1 500 m² fasadyta. Siffrorna är illustrativa och baserade på de prisintervall som redovisas ovan.
| Parameter | Scenario A: Begränsad åtgärd | Scenario B: Komplett förnyelse |
|---|---|---|
| Åtgärd | Komplett puts | Panelbyte + tilläggsisolering |
| Kostnad per m² | 900 kr | 2 000 kr |
| Totalkostnad (1 500 m²) | 1 350 000 kr | 3 500 000 kr |
| Buffert (20 %) | 270 000 kr | 600 000 kr |
| Total inkl. buffert | 1 620 000 kr | 3 600 000 kr |
| Finansiering | 500 000 kr reserver + 1 100 000 kr lån | 500 000 kr reserver + 3 000 000 kr lån |
| Lån, ränta 3,5–5 %, 15–25 år | Ca 6 800 kr/lgh/år | Ca 18 700 kr/lgh/år |
| Höjning årsavgift/mån | Ca 565 kr/lgh | Ca 1 560 kr/lgh |
Känslighetsanalysen visar att en ränteökning på 1 procentenhet höjer månadsbelastningen med ca 55 kr i Scenario A och ca 150 kr i Scenario B per lägenhet.
En enkel formel för att räkna om totalkostnad till månadsbelastning per lägenhet: (Totalt lån × annuitetsfaktor) ÷ (antal lägenheter × 12).
Tilläggsisolering i Scenario B kan dessutom ge energibesparingar på upp till 15–35 % beroende på lösning, vilket på sikt minskar föreningens driftskostnader och delvis kompenserar för den högre årsavgiften.
Hur integreras fasadprojektet i underhållsplanen och den ekonomiska planen?
Fasadrenoveringen ska dokumenteras i föreningens tekniska underhållsplan och återspeglas i den ekonomiska planen som presenteras för stämman. Enligt Boverkets föreskrifter ska underhållsplanen vara komponentuppdelad och ange planerade åtgärder och kostnader för de kommande 50 åren. Det är inte ett frivilligt dokument, det är ett krav.
Vad den ekonomiska planen inför stämman ska innehålla:
- Projektets totalkostnad med specificerad buffert
- Vald finansieringsmodell med lånevillkor eller fonduttag
- Prognos för årsavgiftens utveckling de närmaste 5–10 åren
- Känslighetsanalys med minst två räntescenarier
- Uppdaterad komponentplan som visar fasadens nya beräknade livslängd
Formellt kräver ett beslut om fasadrenovering ett stämmobeslut om finansieringen överstiger ett belopp som kräver stadgeenlig majoritet. Kontrollera föreningens stadgar för exakt gräns. Styrelsen ansvarar för att upphandlingsavtal, besiktningsrapporter och finansieringsunderlag finns tillgängliga för granskning inför stämman.
Bygglov krävs i vissa fall, exempelvis om fasadens utseende förändras väsentligt eller om fastigheten ligger i ett område med kulturhistoriska skyddsbestämmelser. Kontakta kommunens byggnadsnämnd tidigt i processen för att undvika förseningar. Föreningar utan aktuell underhållsplan betalar i genomsnitt 18–25 % mer vid akuta fasadprojekt än föreningar som planerat i förväg. En levande underhållsplan är alltså inte bara ett juridiskt krav utan ett konkret ekonomiskt skydd.
Varför proaktiv planering nästan alltid sparar pengar
Det finns ett mönster som återkommer i BRF-projekt: föreningar som agerar på ett tidigt tecken på fasadskada betalar en bråkdel av vad de hade behövt betala om de väntat tills skadan blivit akut. En spricka i putsen som kostar 50 000 kr att laga idag kan kosta 400 000 kr om tre år när fukten har arbetat sig in i konstruktionen.

Det handlar inte om att alltid göra det dyraste alternativet. Det handlar om att ha en underhållsplan som faktiskt används, inte bara arkiveras. Styrelsen bör gå igenom planen varje budgetcykel och uppdatera den när fasadens skick förändras. En extern teknisk konsult som gör en statusbesiktning vart femte år kostar en bråkdel av vad en reaktiv akutåtgärd kostar.
Tidig extern rådgivning lönar sig också i upphandlingen. En konsult som hjälper till att ta fram en kravspecifikation och poängsätta anbud gör att styrelsen kan fatta ett faktabaserat beslut i stället för att välja det lägsta priset och hoppas på det bästa. Det är en av de tydligaste ekonomiska lärdomarna från välskötta BRF-projekt. Koppla alltid fasadprojektet till föreningens ekonomiska förvaltning i ett bredare perspektiv, inte bara som ett isolerat byggprojekt.
Brfrapport ger er styrelse ett klart beslutsunderlag
Att räkna på fasadrenovering för en BRF kräver mer än ett prisexempel. Det kräver en analys av föreningens faktiska ekonomiska ställning: hur ser skuldkvoten ut, hur stor är underhållsfonden i förhållande till planerade åtgärder, och tål föreningen ett lån på 3 miljoner kronor utan att årsavgiften skjuter i höjden på ett sätt som skapar problem?

Brfrapport analyserar föreningens årsredovisning med AI och levererar en rapport som visar nyckeltal, riskbedömning och ekonomisk hälsa i ett format som går att lägga direkt i stämmans beslutsunderlag. Du ser hur föreningen klarar ett fastighetslån, vad räntekänsligheten innebär i kronor per lägenhet, och var de ekonomiska riskerna finns. Det är inte ett ersättningsverktyg för en teknisk konsult, men det ger styrelsen ett faktabaserat startläge innan ni tar in anbud eller bokar besiktning.
Sök fram din förening och beställ en BRF-analysrapport via Brfrapport för att se föreningens ekonomiska utgångspunkt inför fasadprojektet.
Källor
Nedanstående källor bekräftar prisintervall, processsteg och regelkrav. Bifoga gärna relevanta utdrag i stämmans beslutsunderlag.
